【2025年10月:東芝】ビル5F部ルームエアコン新規設置工事 躯体穴あけ工事(RC造)

実績詳細

工事内容 新設
日時・時期 2025年10月
機器名 RAS-2515TL-W
設置場所 ビル・大規模施設
施工人数・施工時間 2人・5時間
エリア 埼玉県草加市
備考・コメント 今回は、ビルオーナー様からエアコン設置が出来ない(配管を通す穴が無い室外機設置位置が分からない)他社様数社にお断りされてしまったとご相談頂き施工させて頂きました!

現地調査をさせて頂きましたが、エアコンの配管穴が無く簡単にエアコン設置が出来ない状況でした。

新たにエアコン用配管穴を開ける必要がある為、エアコン設置・ドレン配管勾配の問題がクリアできる穴あけ位置を見つけていきます。

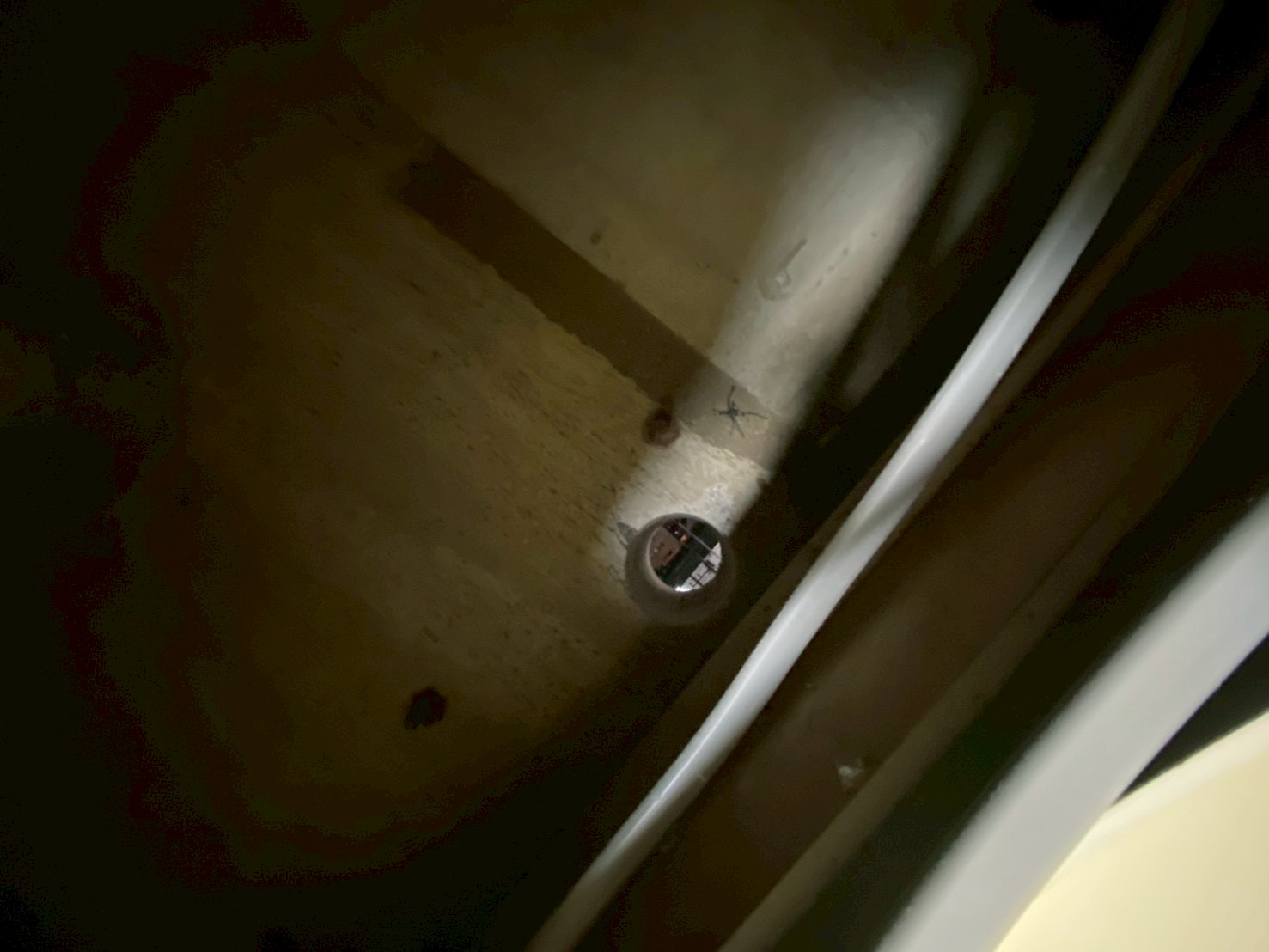

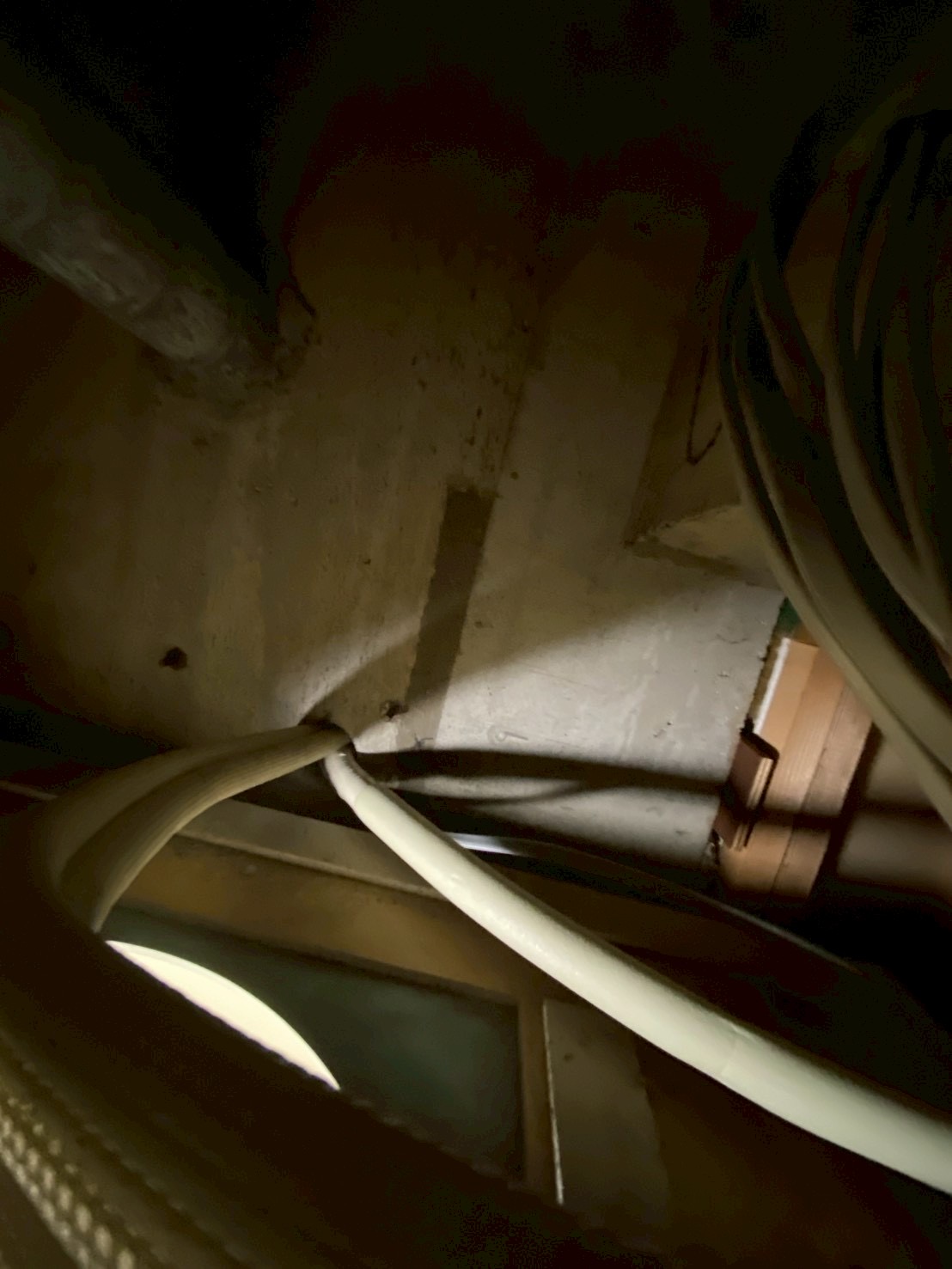

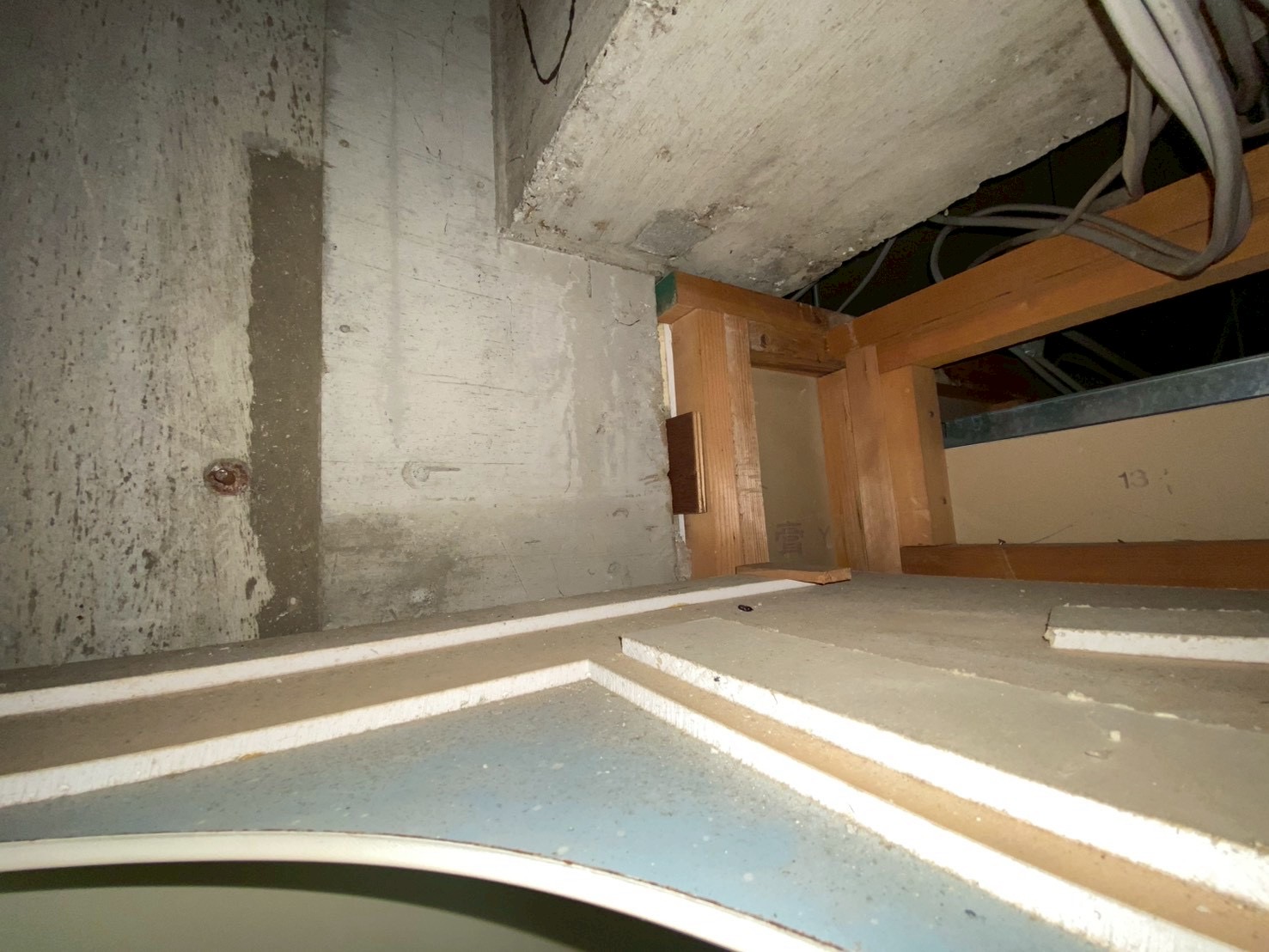

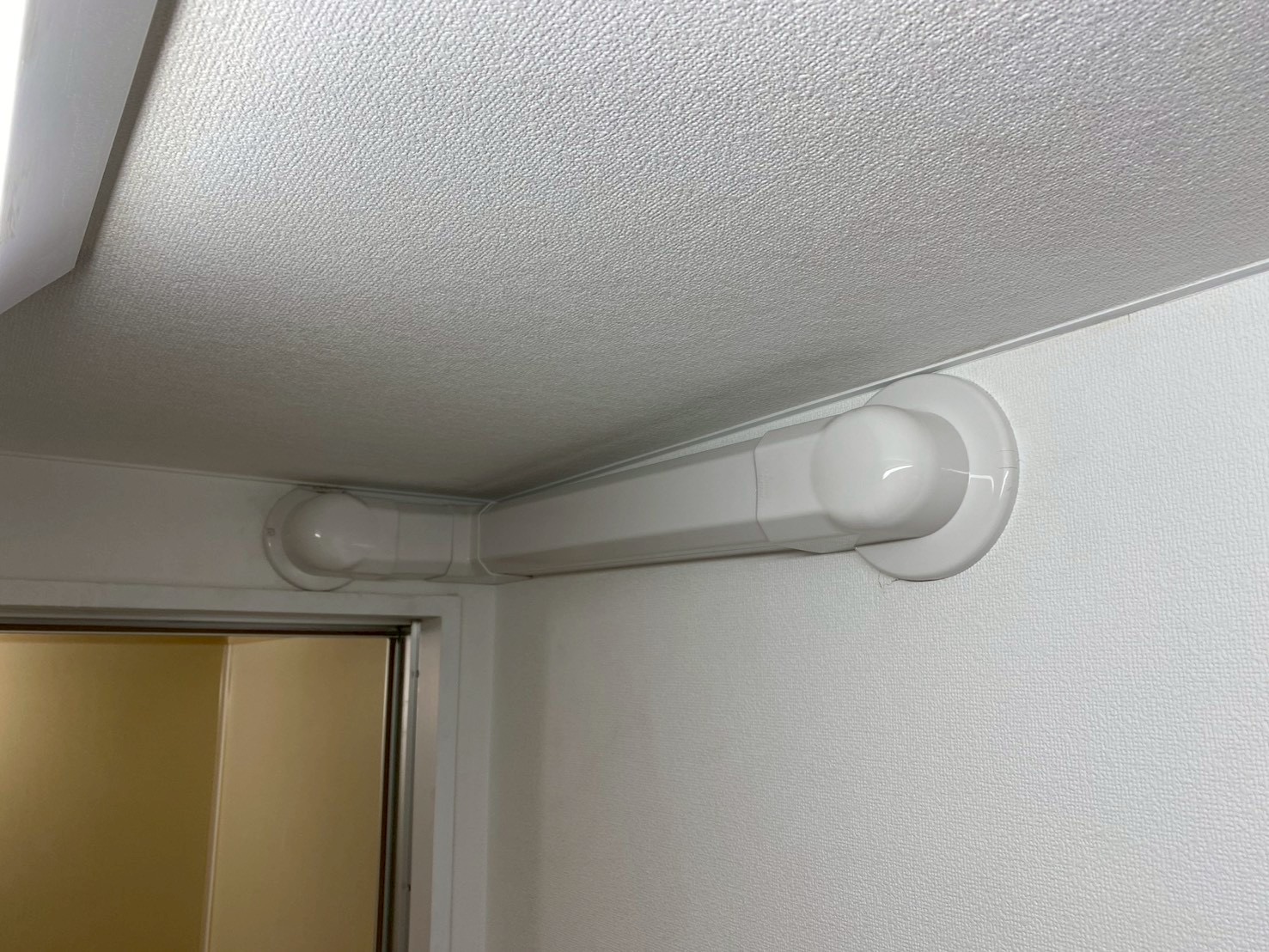

今回はユニットバスに点検口(天井裏)があり一部ユニットバス天井裏へ配管を回せば穴あけ工事をしてエアコン排水の勾配確保も出来る判断が出来たので写真のルートにて配管設備・コンクリート躯体穴あけ工事を行いました!

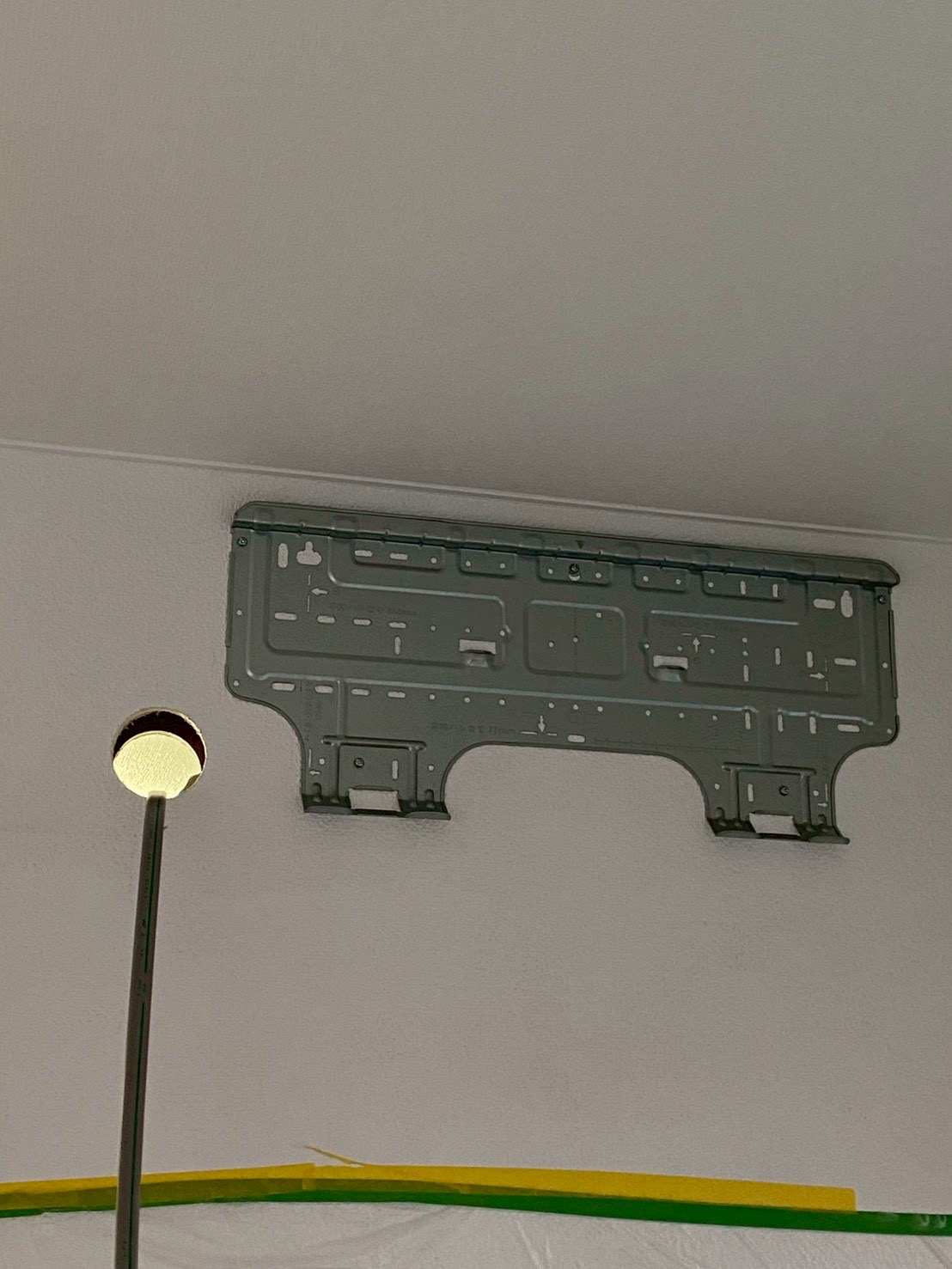

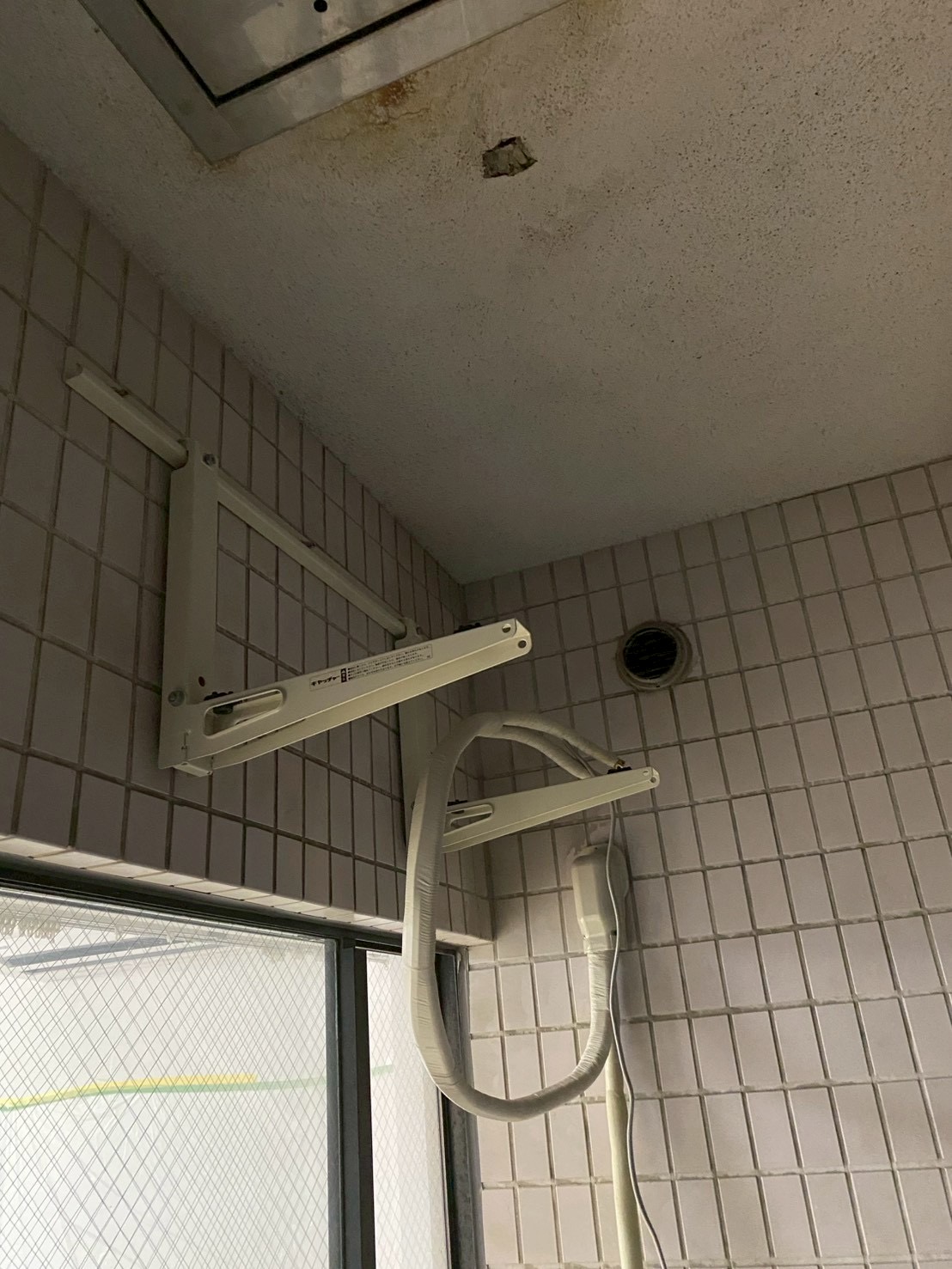

水平器を使用し背板を取付し室内2カ所穴あけ工事をしていきます!
※冷房運転時に室外機から出る結露排水がしっかり屋外へ流れるように傾斜を確保出来る位置に穴あけ工事を行います!

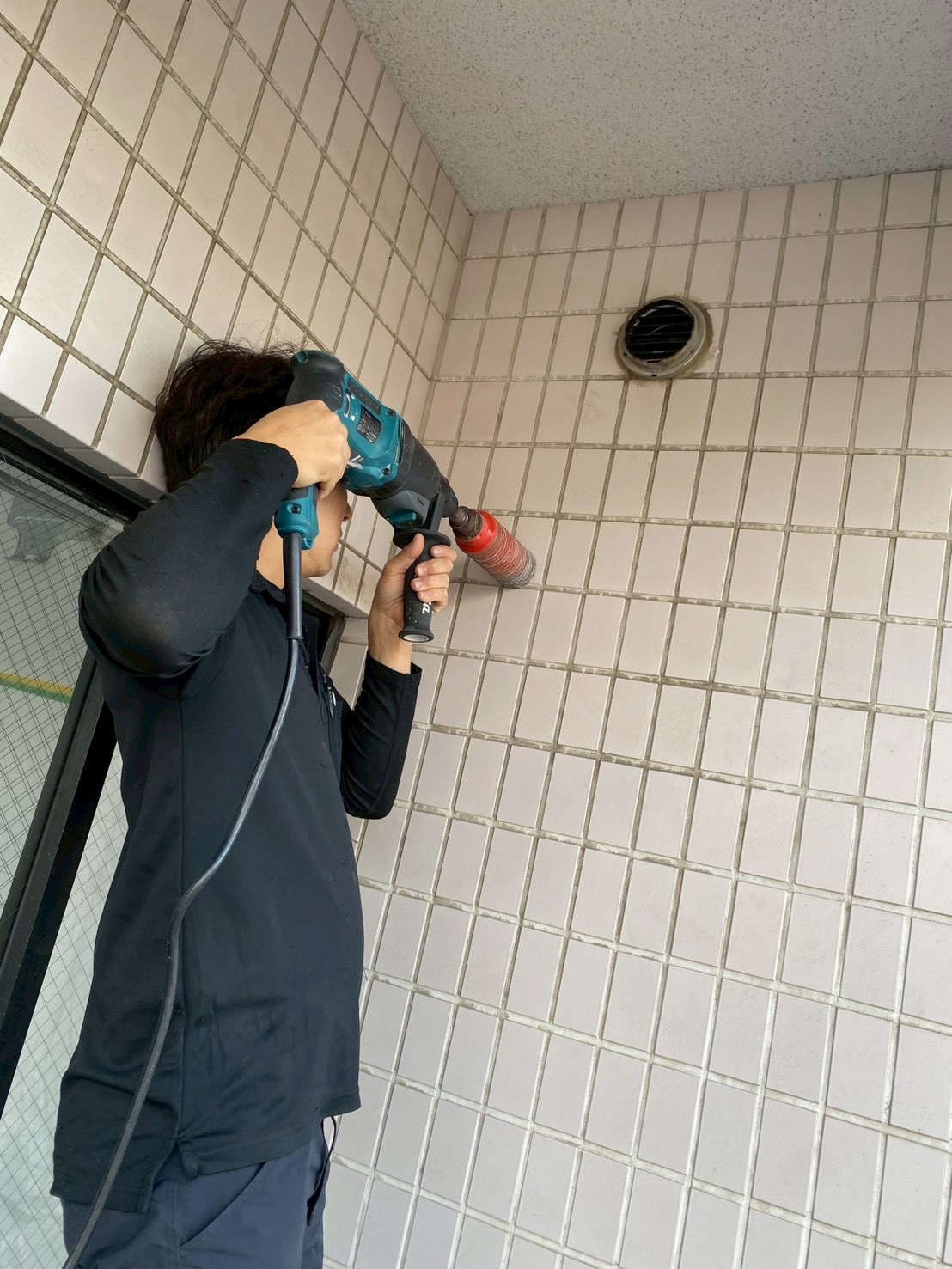

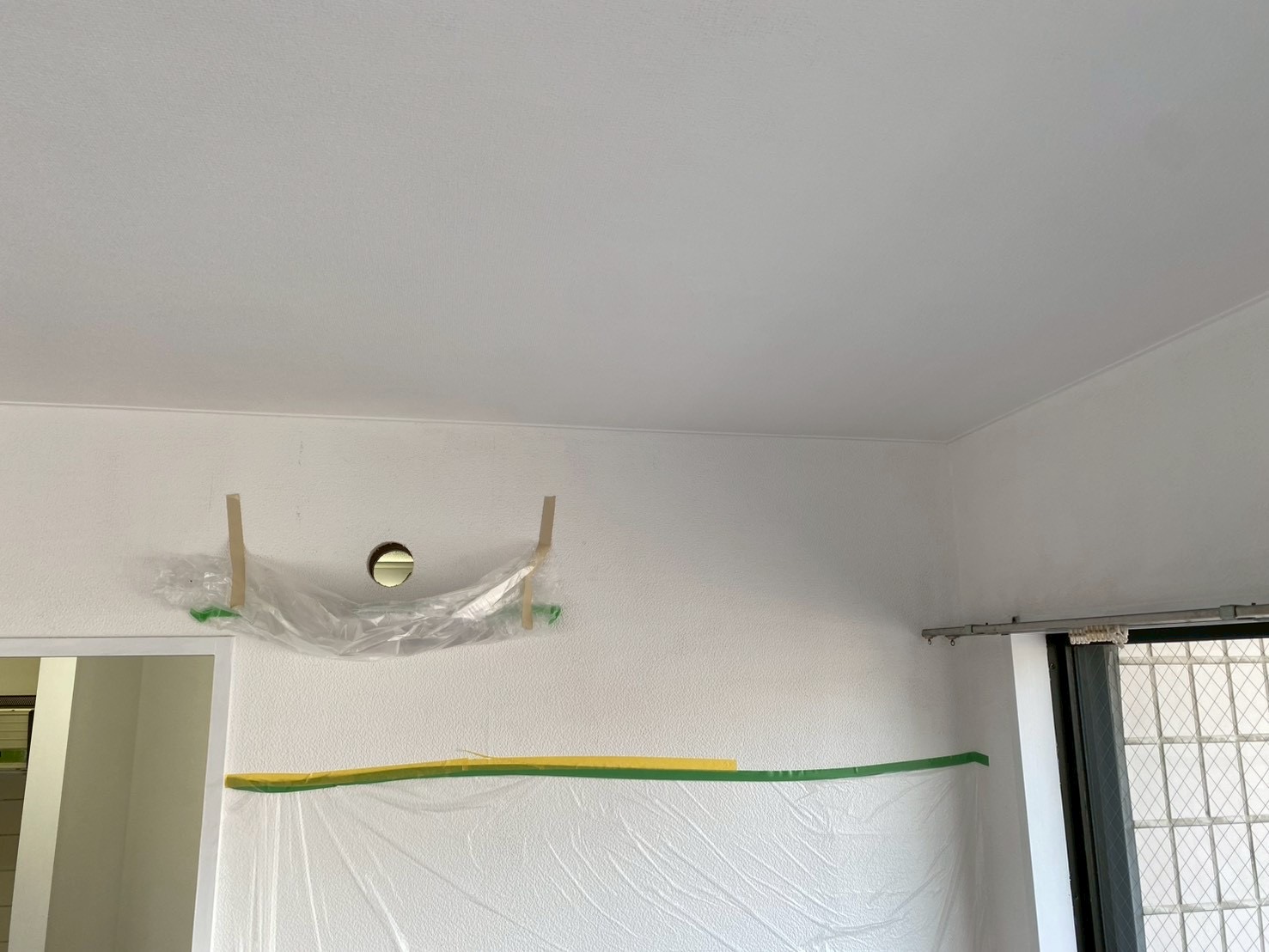

建物外壁コンクリート穴あけ工事をしていきます!
排水の勾配確保・壁裏のユニットバスに干渉傷つけないように墨出し穴あけしました♪

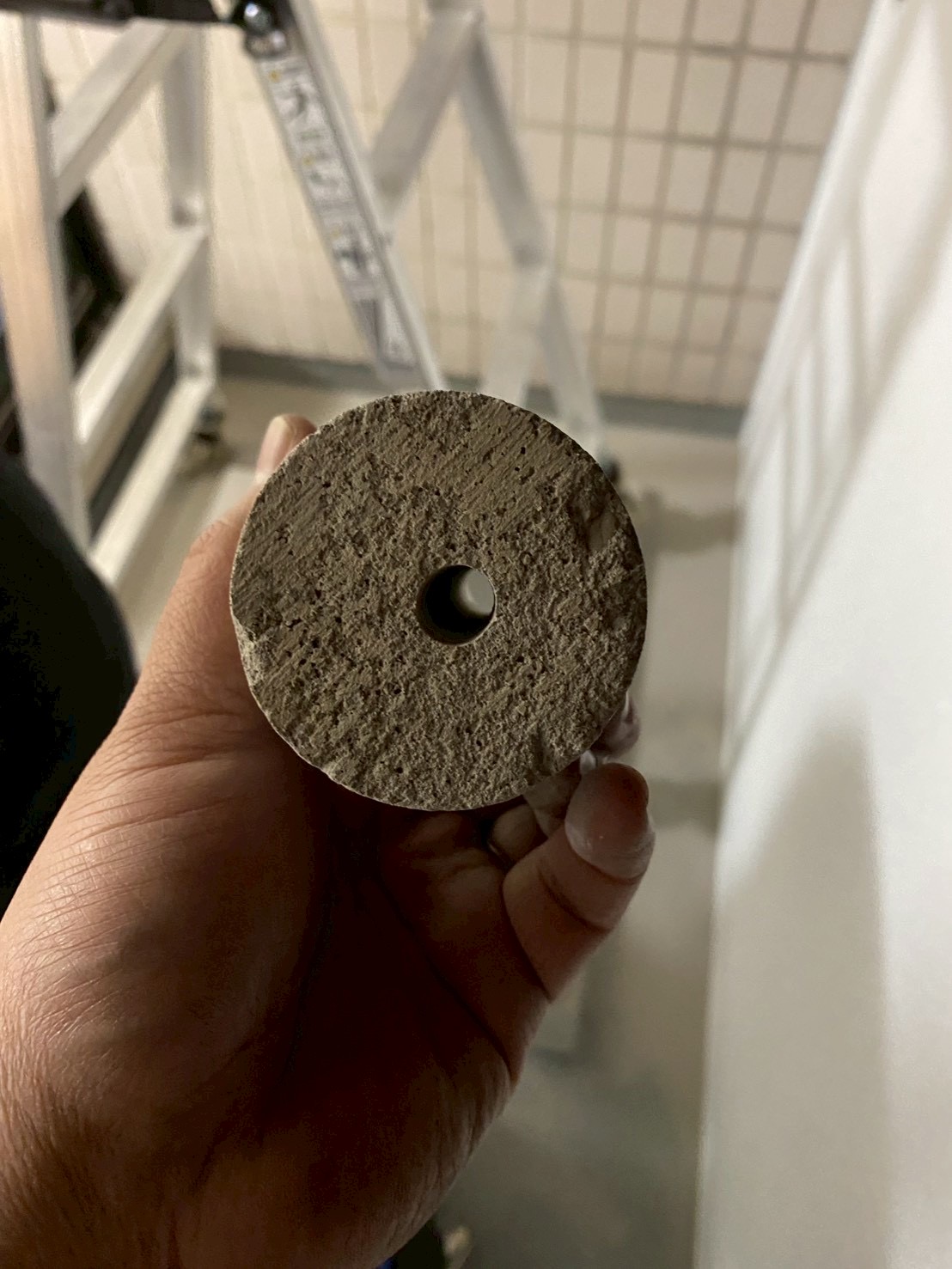

コンクリート穴あけ工事は、開けるまでに2時間程かかりました。
※外注工事となりますが、躯体レントゲン検査・時短で穴あけ工事も可能です。

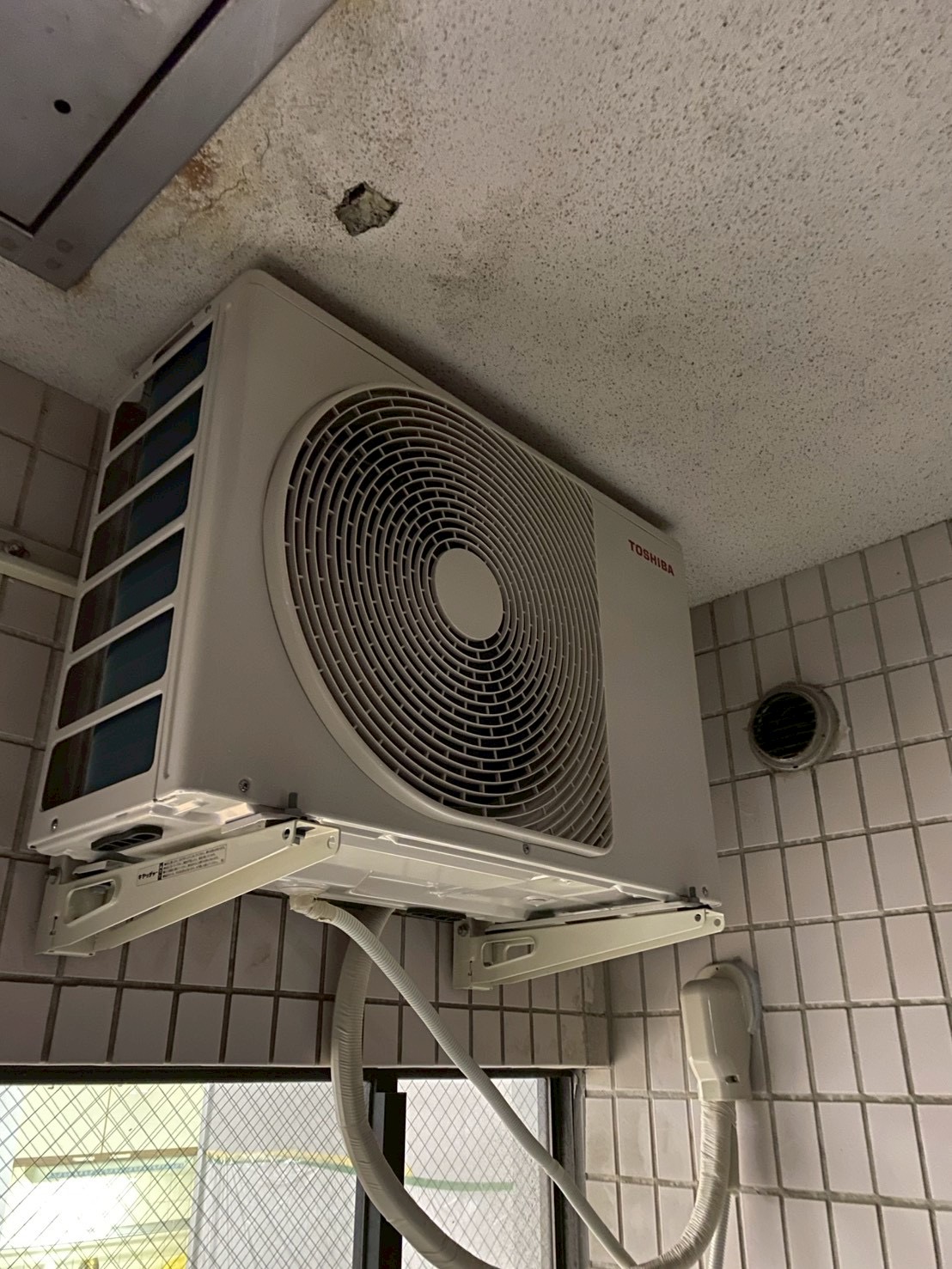

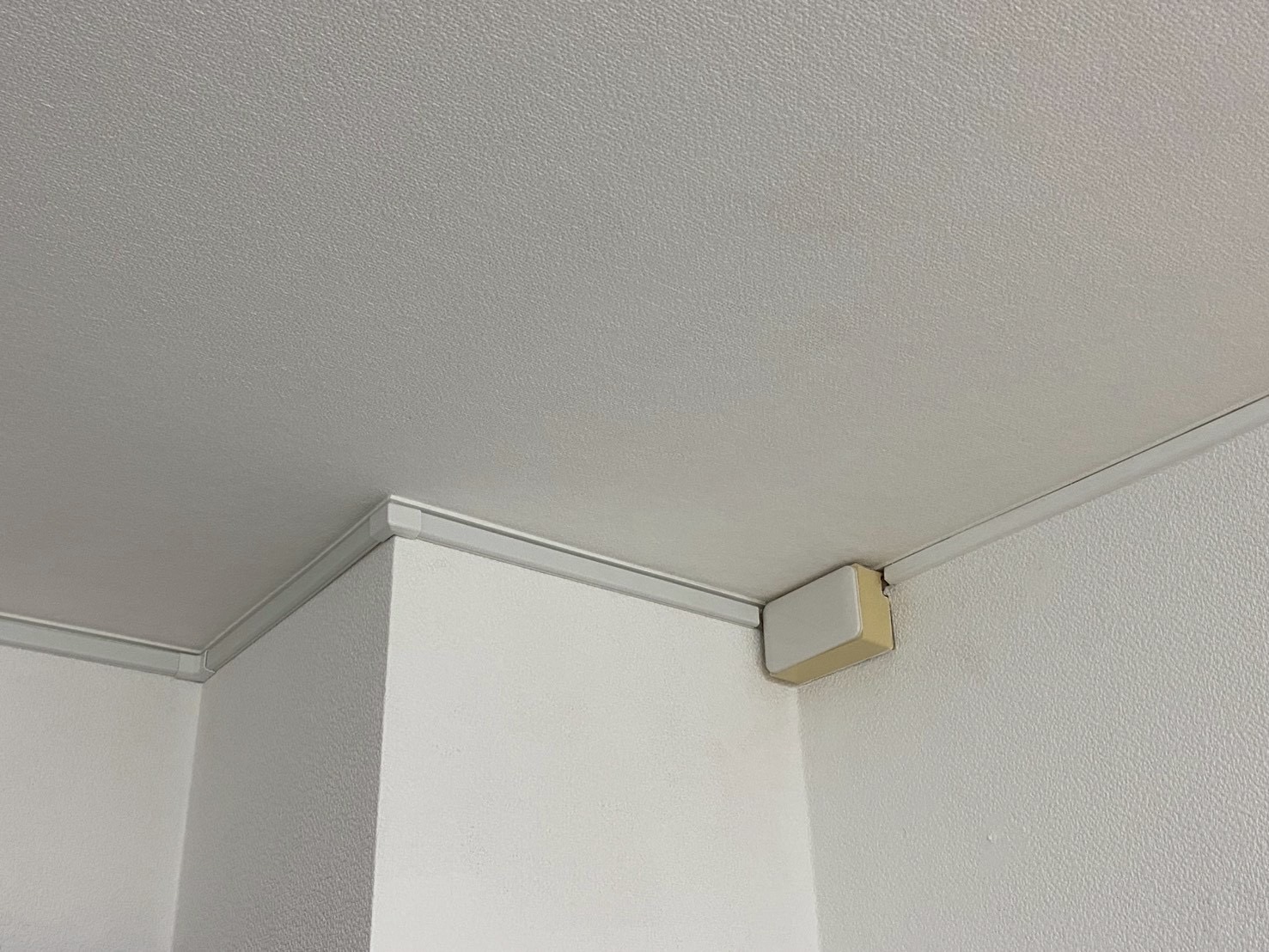

室外機は、避難ハッチを避け窓上に新規壁面金具を取付して致しました!
※プロのエアコン専門店エアコンげんきでは、ビルやマンションにてエアコン新規設置の際は避難経路を室外機で妨げないように室外機設置のご提案をさせて頂きます!

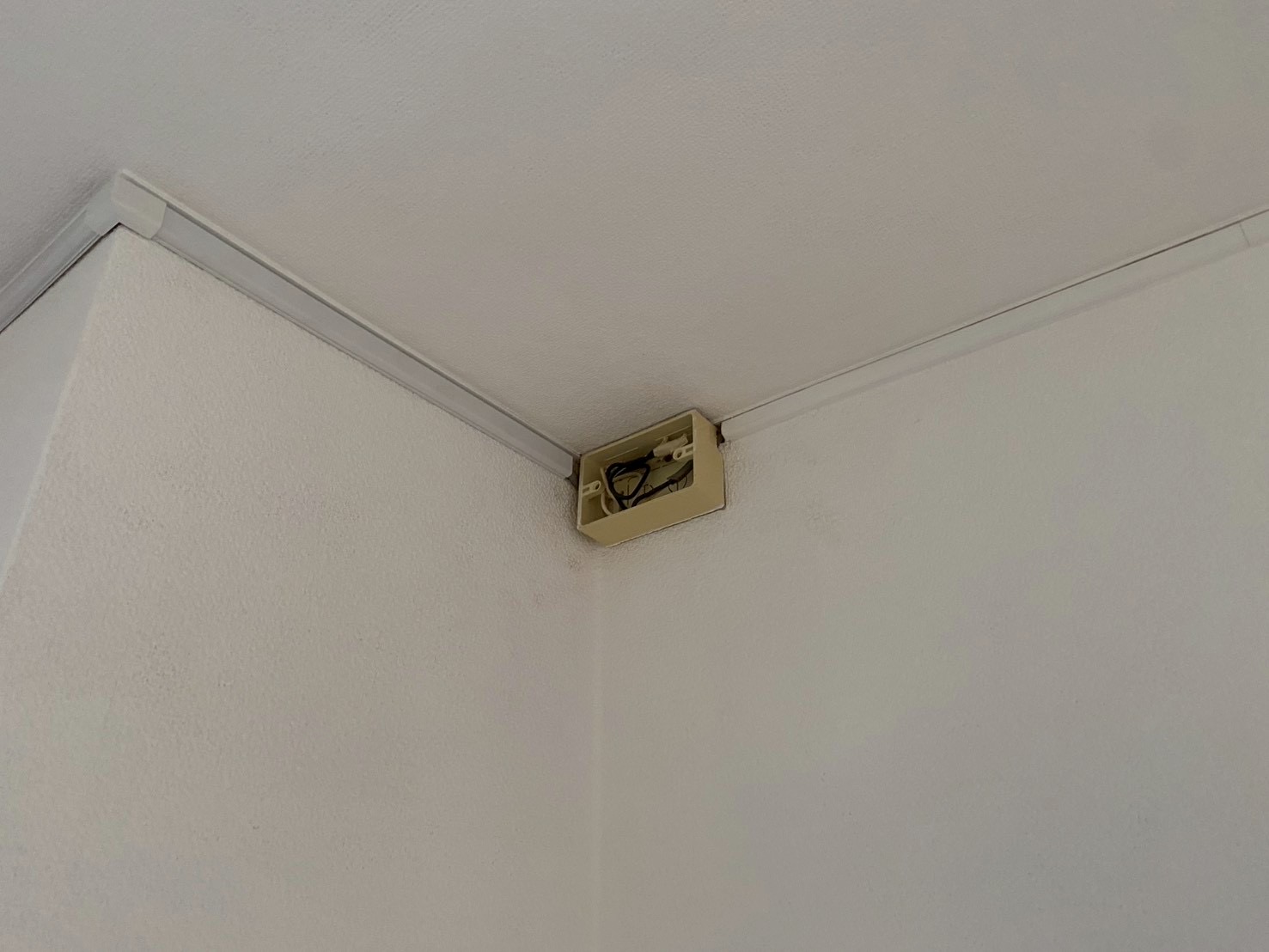

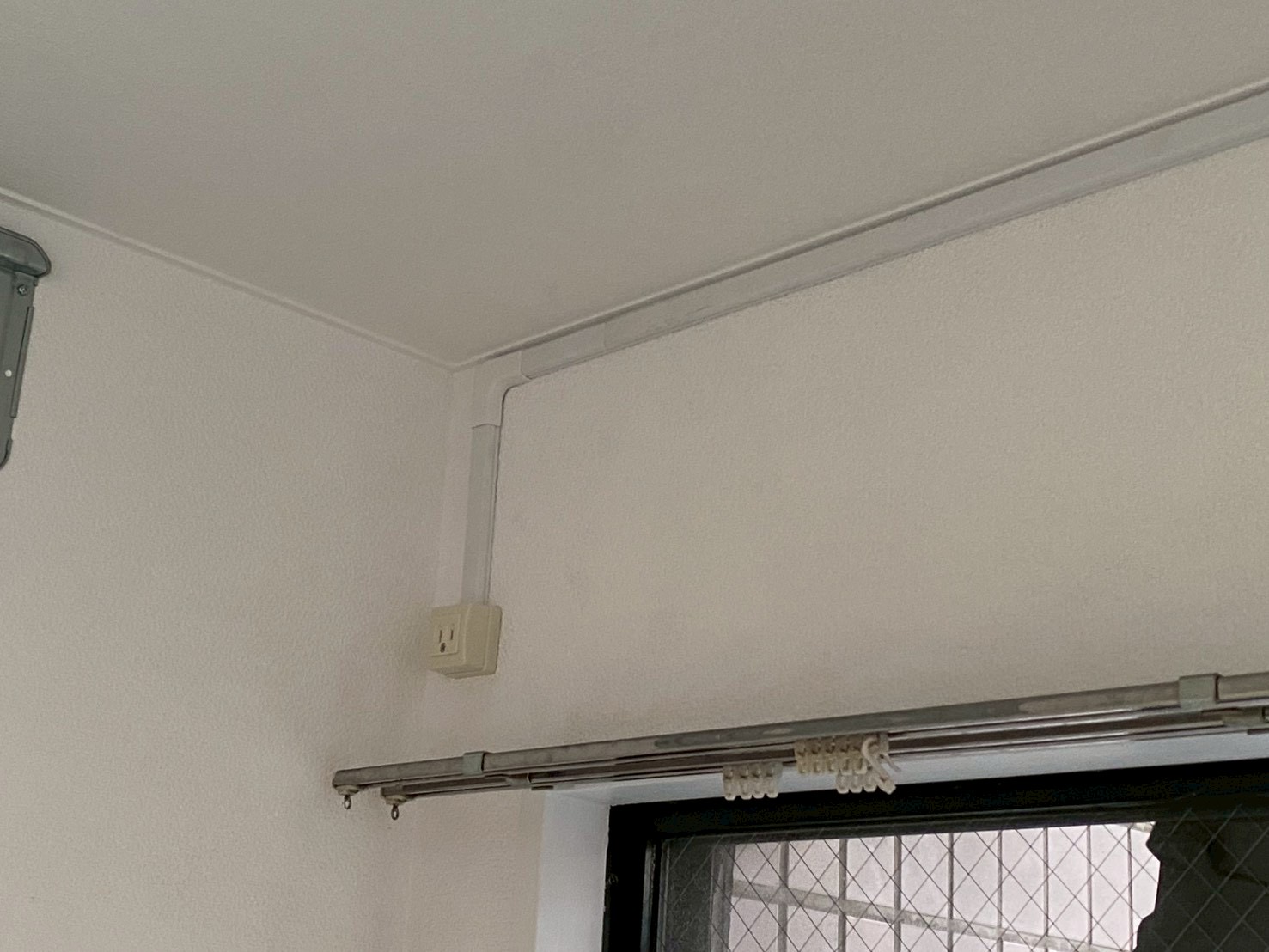

エアコン用コンセント位置が新規機器設置位置から離れていたので配線延長しコンセント移設させて頂きました!
※エアコンげんきでは、電源工事も経験豊富な有資格者がご対応させて頂きますのでご安心してお任せ下さい♪

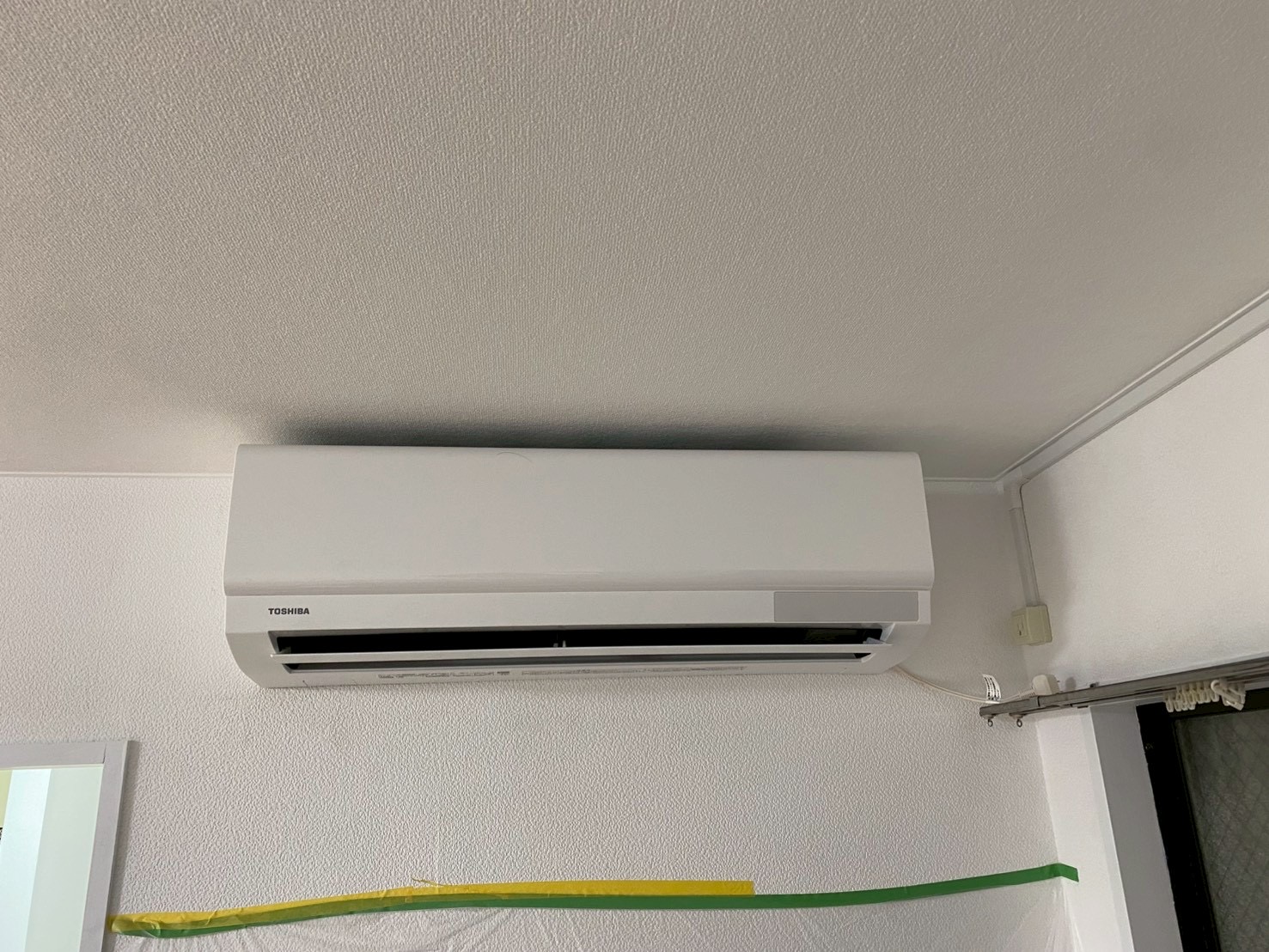

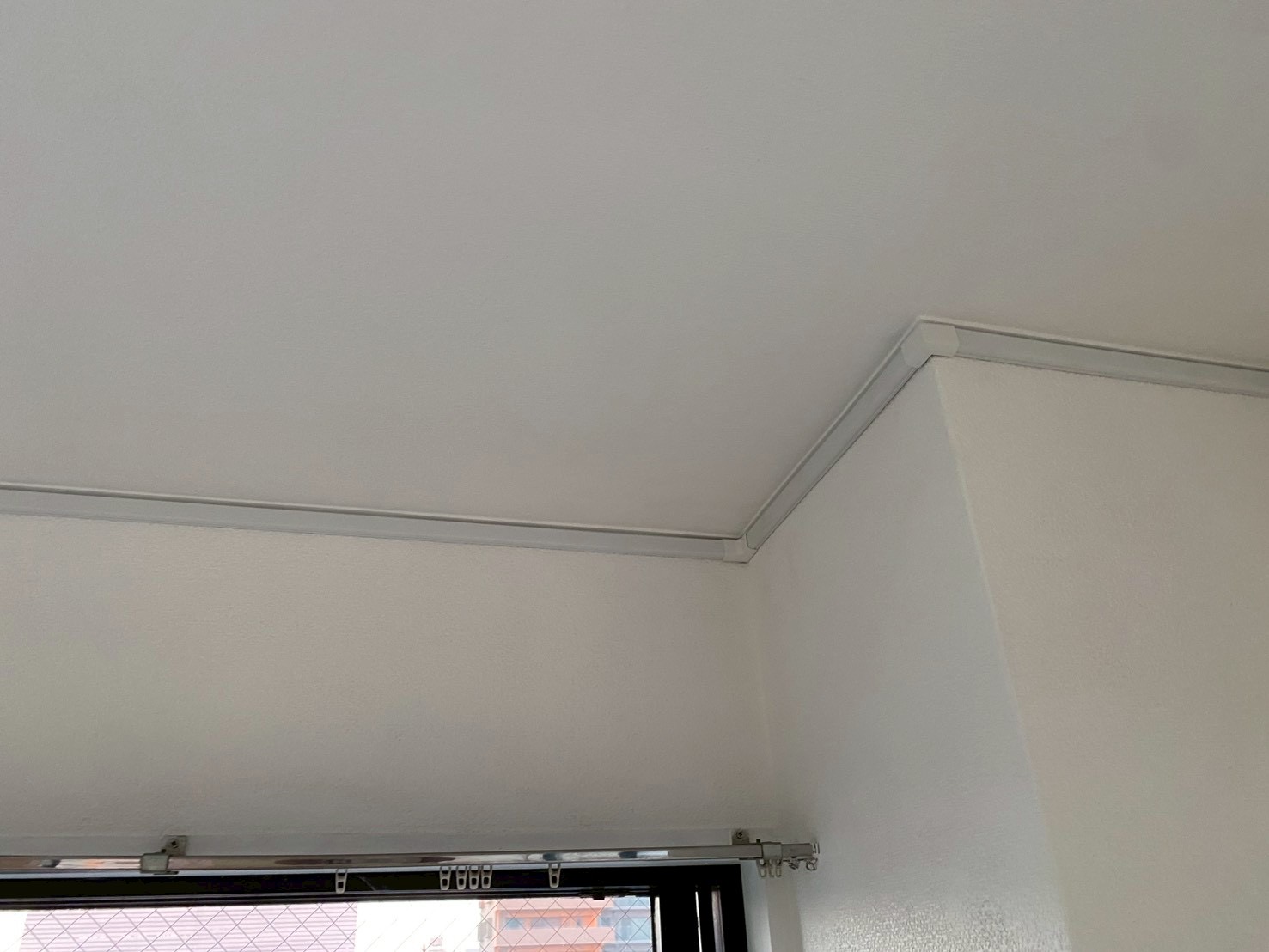

室内・室外配管カバー取付し美観を損なわない様仕上げました♪

配管真空引き作業・試運転・通水テストを行い作業完了です。

今回は、2名作業にて約5時間程にて完了致しました!

お客様からは、賃貸で貸し出す部屋にエアコン設置が出来ないと諦めかけてたけどエアコン設置が出来て一安心出来ましたとご満足して頂き嬉しい限りです♪

他社様にお断りされてしまった・設置状況が複雑な難工事はプロのエアコン専門店エアコンげんきにお任せ下さい!!

現地調査・見積もり完全無料!
お客様からのグーグル口コミ高評価多数獲得中!
プロのエアコン専門店だからこそ価格・対応力・提案内容・施工に絶対の自信を持ってます♪
ルームエアコンの事はプロのエアコン専門店エアコンげんきに是非ともご安心してお任せください!
お客様に100%満足をして頂けるよう有資格者が丁寧に寄り添いご対応させて頂きます!
お客様のお問い合わせ心よりお待ちしております♪
